新疆五五電廠側煤倉間鋼煤斗吊裝圓滿完成
發布時間:2019-06-14  瀏覽量:2007次

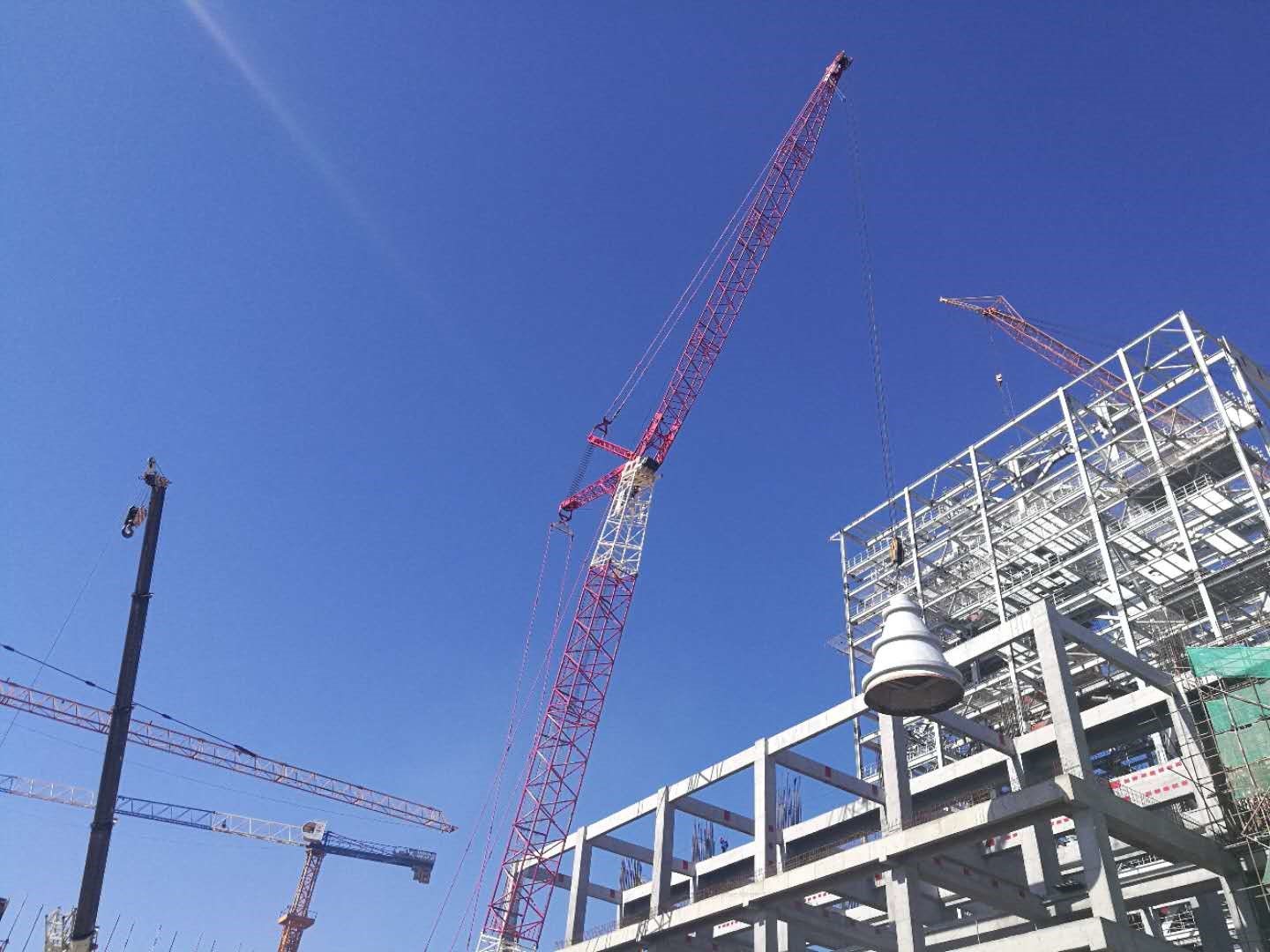

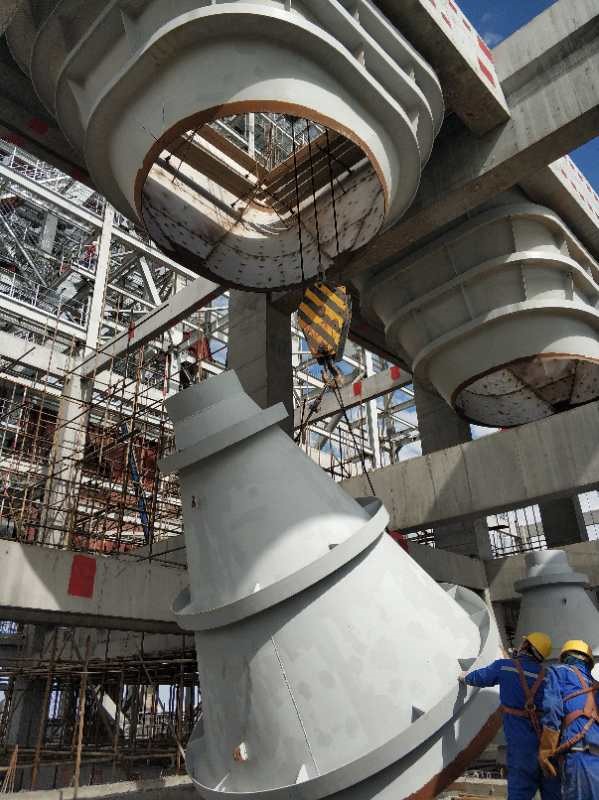

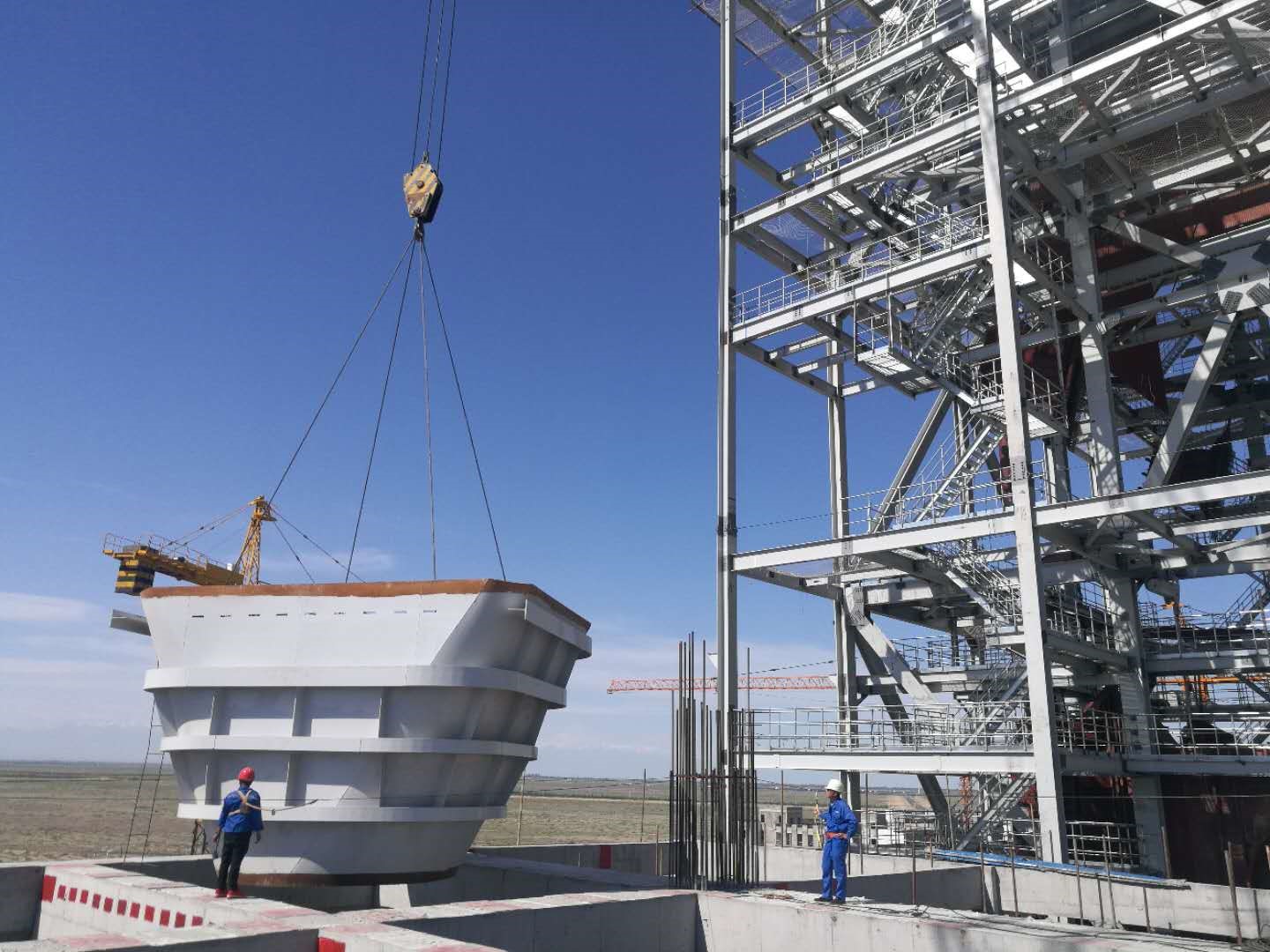

2019年06月11日12時26分,我公司承建的新疆生產建設兵團第七師五五工業園區2×350MW熱電聯產項目側煤倉間鋼煤斗吊裝***后一只錐斗安全提升就位,標志著鋼煤斗吊裝工程的順利完工。

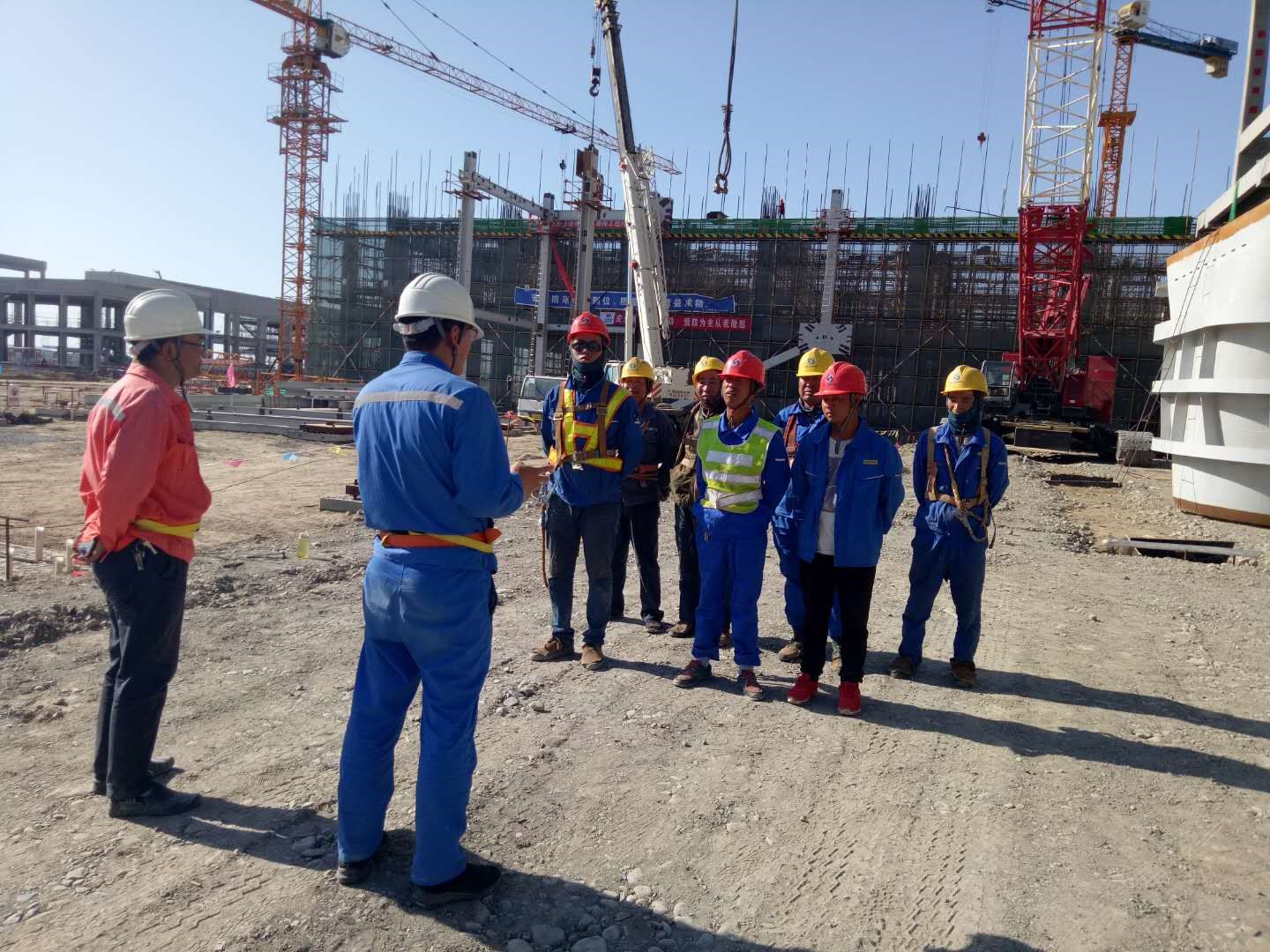

本次吊裝共10只鋼煤斗,每臺爐布置5只。由于側煤倉間主體施工在鍋爐鋼架安裝之后,作業空間有限,吊裝難度較大,在項目部人員緊密配合,提前優化鋼煤斗設計、加工方案,制定切實可行的吊裝方案,吊裝前進行了詳細交底。06月01日10時30分開始吊裝,共計施工12天,比計劃工期提前3天完成了吊裝任務。

鋼煤斗的吊裝就位,不僅順利完成了節點,也為側煤倉上部結構的施工創造了有利條件。
